200MW/400MWh太仆寺旗榮鑫獨立共享儲能電站項目案例

項目概況

項目信息詳情
項目名稱太仆寺旗榮鑫新能源有限公司200MW/400MWh獨立共享儲能電站項目
項目地點內蒙古自治區錫林郭勒盟太仆寺旗貢寶拉格蘇木地房子村
實施時間2026年3月
計劃并網2026年5月
投資主體太仆寺旗榮鑫新能源科技有限公司

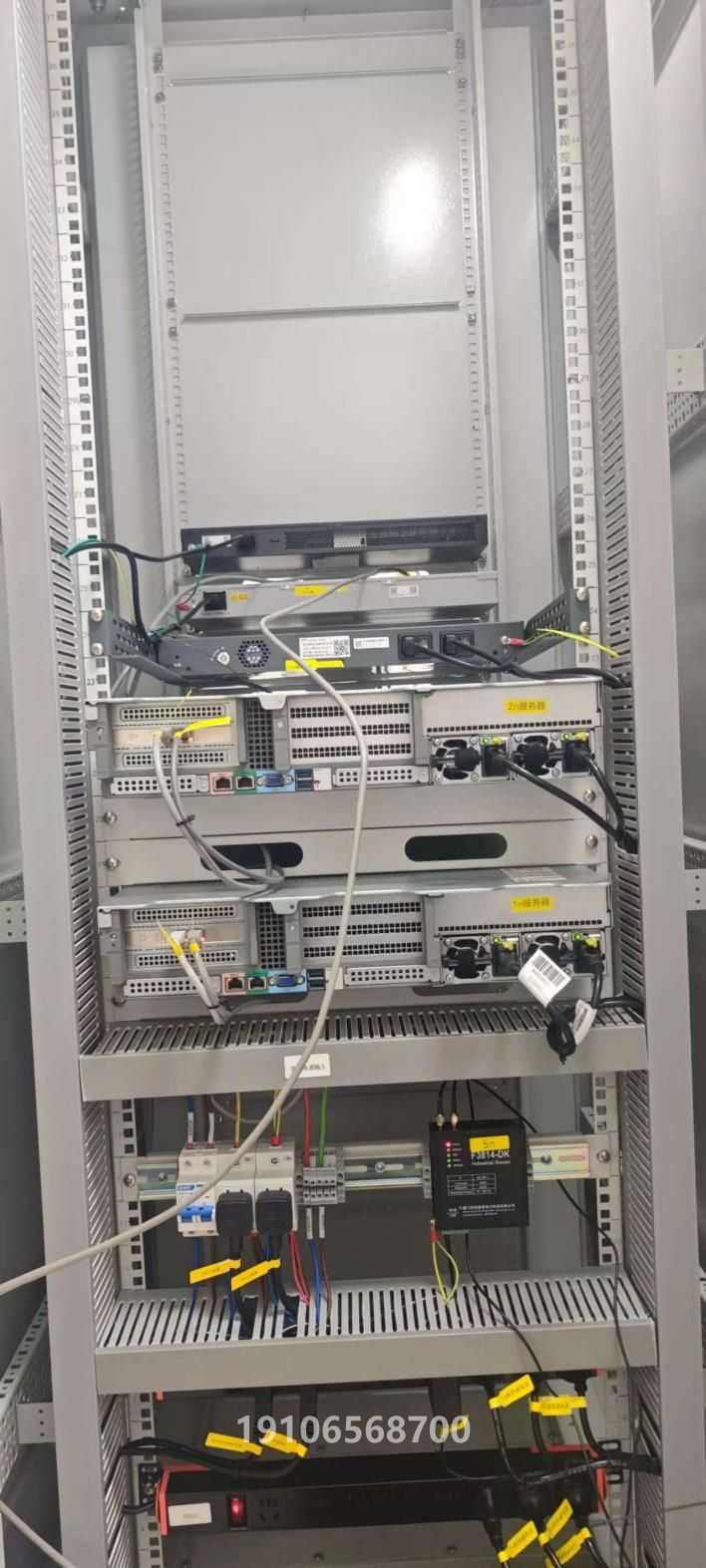

太仆寺旗榮鑫儲能電站全景

項目簡介

本項目為太仆寺旗榮鑫新能源科技有限公司利用內蒙古自治區錫林郭勒盟太仆寺旗寶昌鎮國有建設用地,新上 200MW/400MWh 獨立共享儲能電站項目。本期及終期容量為 200MW/400MWh(直流側總能量 400MWh、交流側總功率 200MW),其中跟網型 150MW/300MWh、構網型 50MW/100MWh,全額參與電力市場運營。

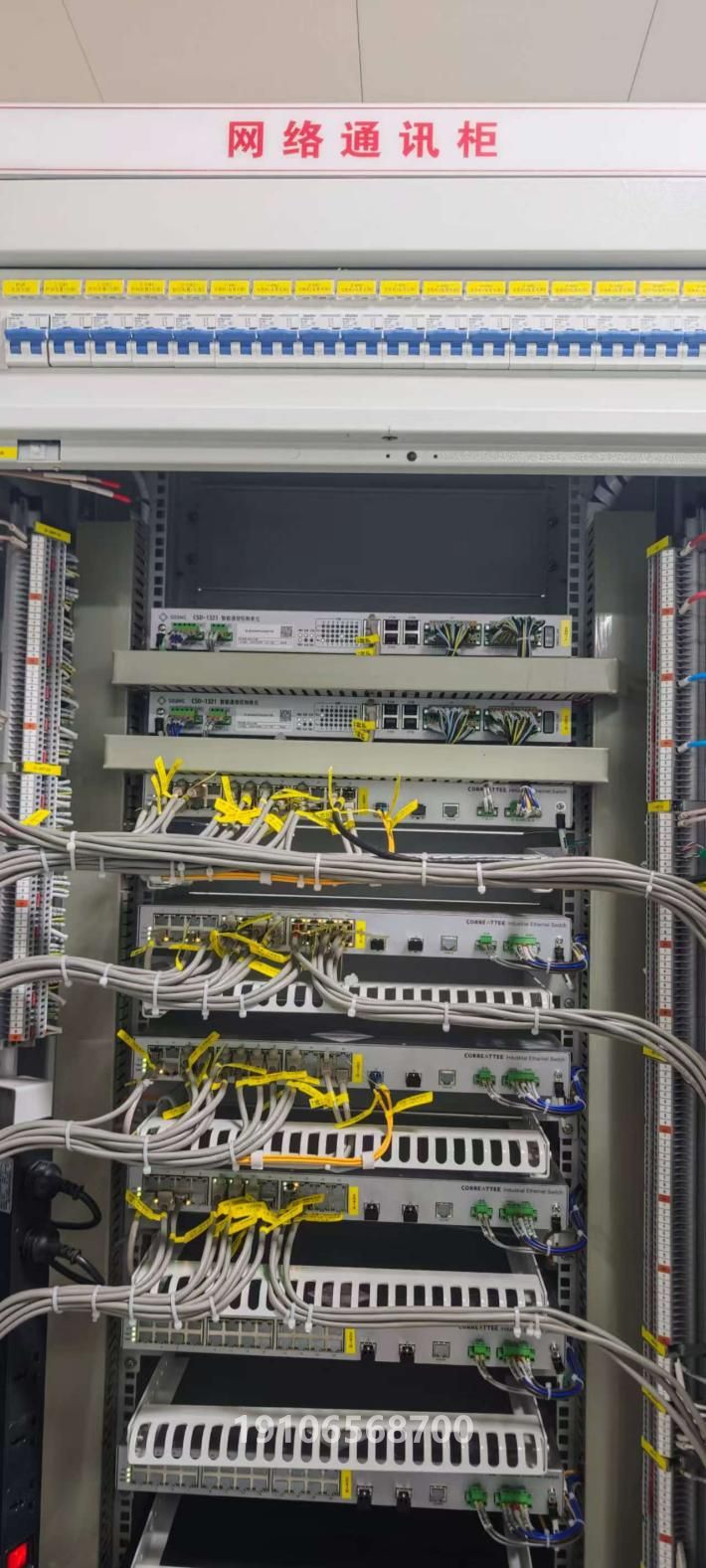

儲能電站設備安裝現場

主要設備配置

電站共使用非步入式液冷磷酸鐵鋰儲能系統400MWh,配置儲能變流器(PCS)合計 200MW,新建 220kV 儲能升壓站 1 座,配置 240MVA 主變壓器 1 臺,電壓等級 220/35kV。配套建設綜合樓、附屬用房、危廢庫等輔助建筑 4 棟,總建筑面積 1272.86 平方米

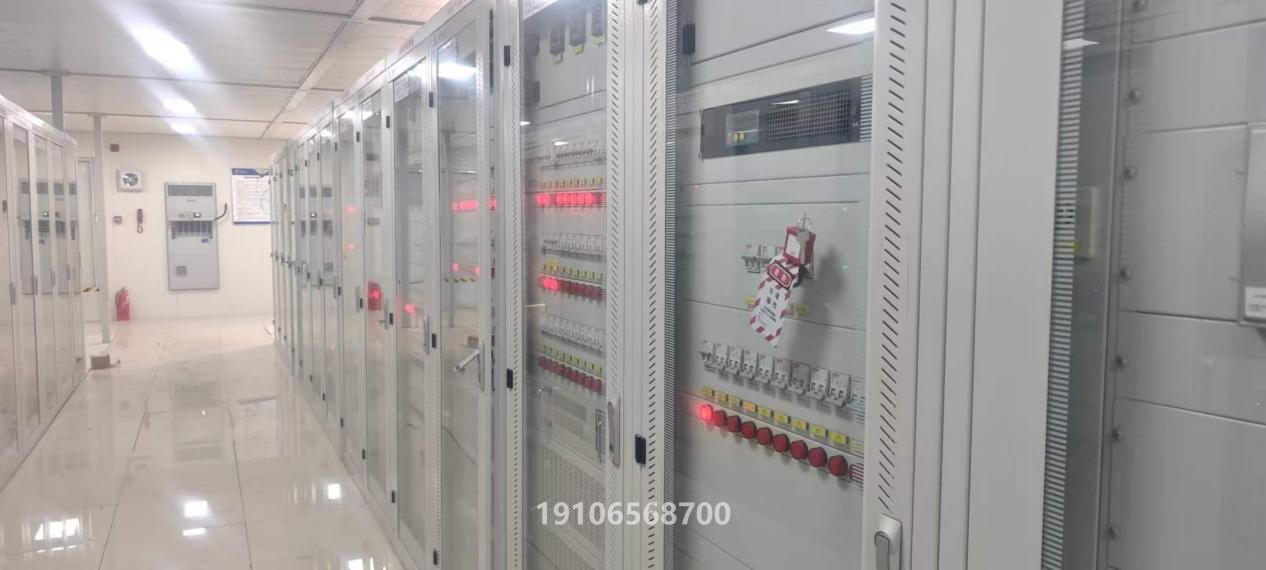

儲能系統核心設備

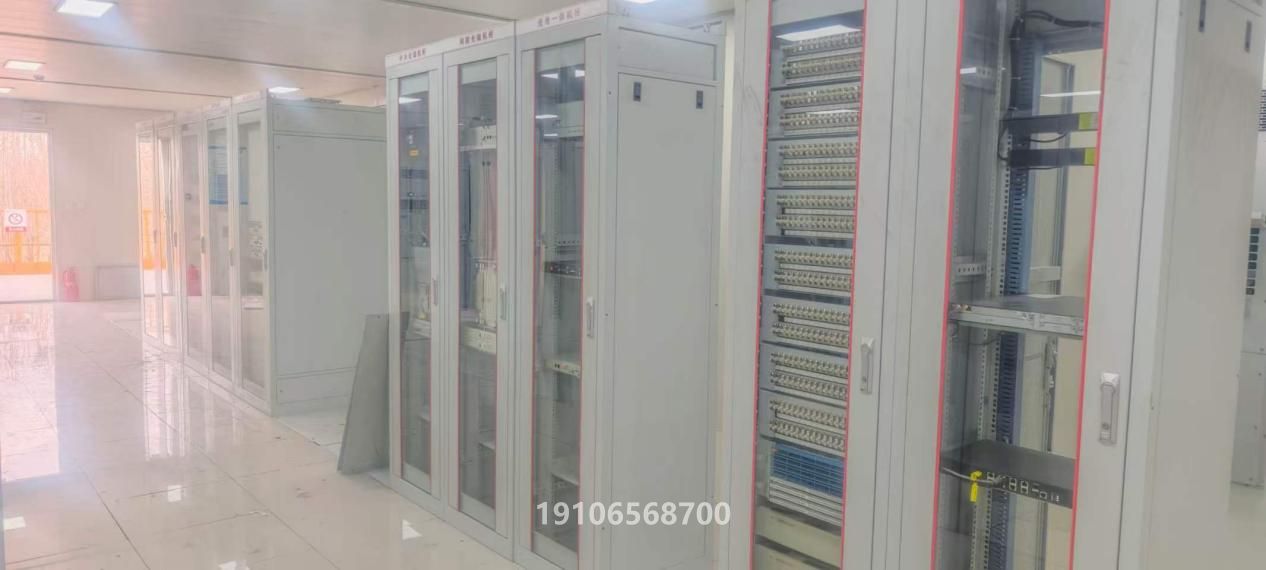

升壓站及變壓器設備

領祺供貨方案

領祺為本項目提供云平臺接入柜一套,主要包含以下設備及服務:

類別內容
服務器華為超聚變采集/轉發服務器 × 2 臺
核心軟件杭州領祺 PBox 儲能數據采集與云端交互系統軟件
網絡安全防火墻、網絡安全隔離裝置
通信設備交換機、工業路由器
機柜屏體及附件(2260mm×800mm×1000mm)
服務內容收派服務、現場技術服務(含領祺操控軟件部署調試、所供硬件設備現場調試)

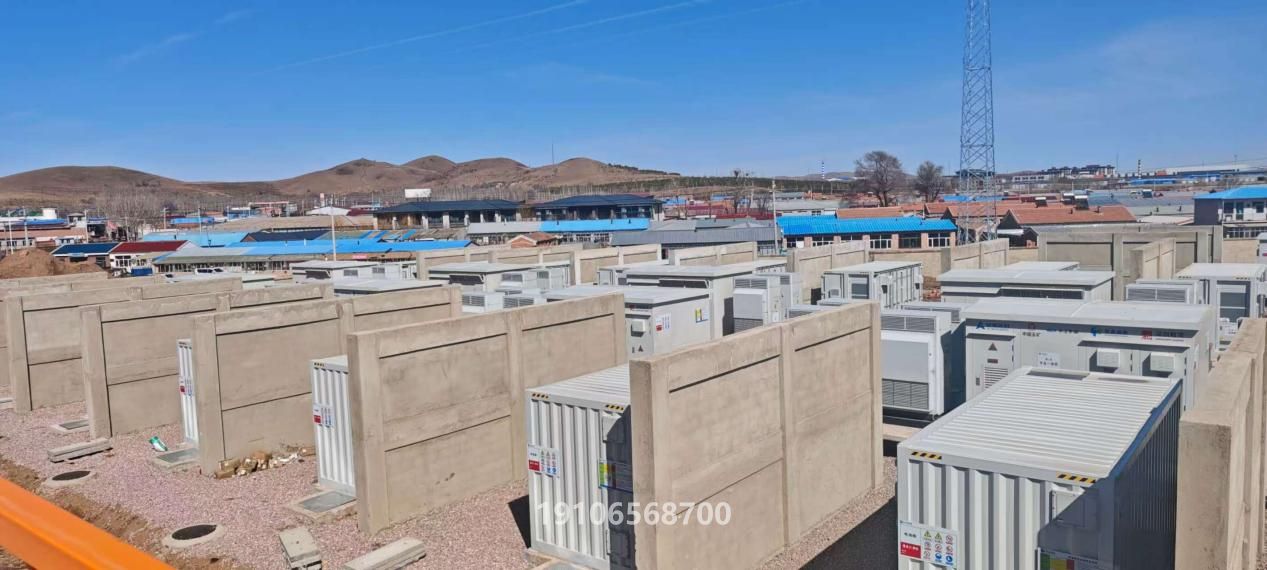

云平臺接入柜安裝現場

儲能數據上云調試

領祺技術團隊分三個階段完成儲能數據上云專項調試工作:

第一階段:站內通訊調通

完成站內所有儲能核心設備通訊調通,精準采集以下設備的運行數據:

  • 儲能變流器(PCS)
  • 電池管理系統(BMS)
  • 儲能艙溫控系統
  • 消防系統
  • 升壓站保護裝置

嚴格校驗數據采集的實時性、準確性與完整性。

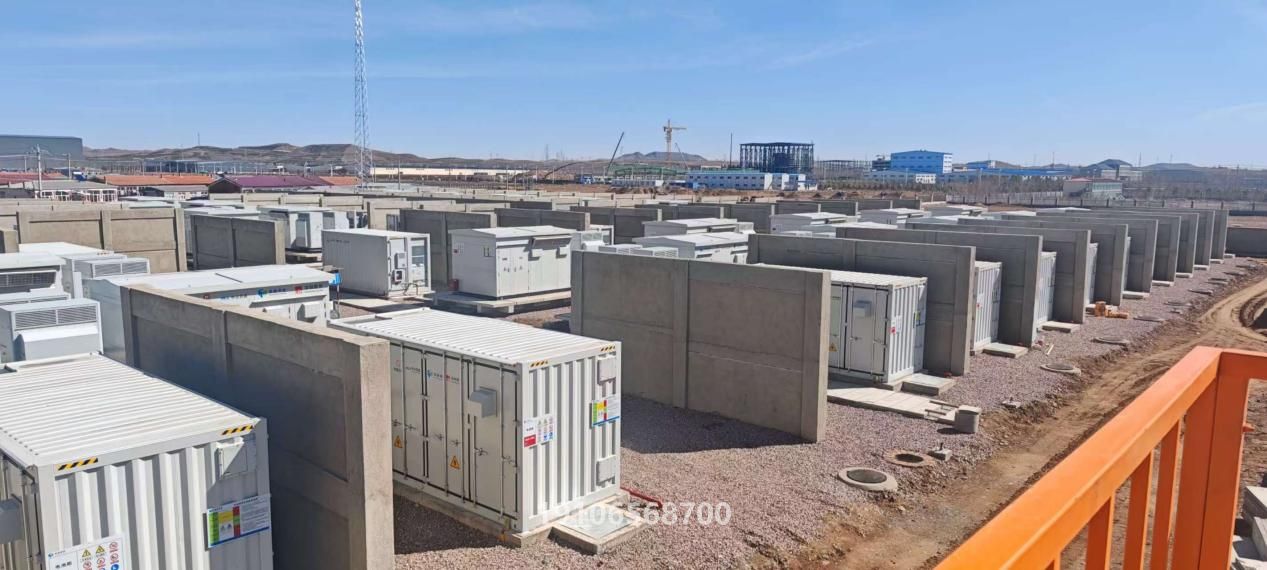

現場調試工作

第二階段:規約轉換

通過超聚變服務器將全站儲能設備數據按 104 規約統一轉換為標準電力E文件,實現與電網調度系統的標準對接。

第三階段:云端集中監控

標準電力E文件再轉譯為104規約,經過防火墻至無線路由,將儲能艙、PCS、箱變、開關柜等設備的核心運行數據集中展示在客戶集控中心云端界面,包括:

  • 充放電功率
  • 電池 SOC
  • 單體電壓
  • 簇電流
  • 艙內溫度
  • 累計充放電量

同時支持各類預警、告警、事故信號的實時監控,以及歷史數據回溯及報表導出等操作。經業主驗收確認后,儲能數據上云及全部調試工作正式完成。

集控中心云端界面

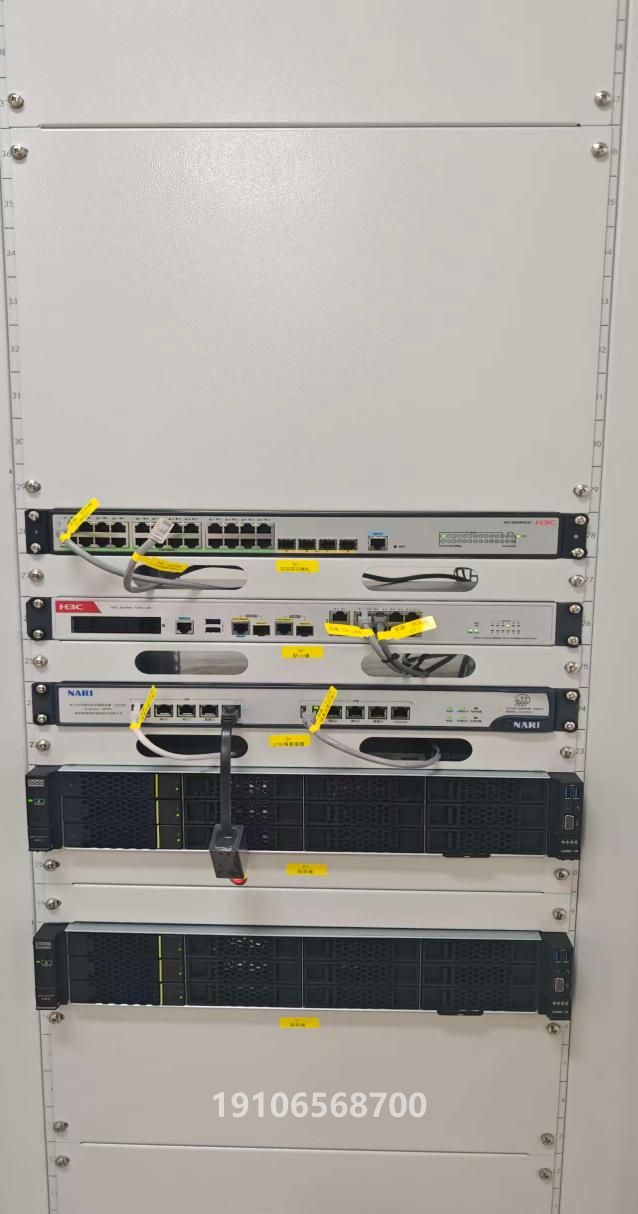

項目驗收現場

項目總結

太仆寺旗榮鑫200MW/400MWh獨立共享儲能電站是內蒙古地區大型儲能標桿項目,采用跟網型+構網型混合配置方案,兼顧電網跟隨與主動支撐能力。領祺通過云平臺接入柜及PBox儲能數據采集系統,實現了全站儲能設備從底層通訊到云端監控的完整數據鏈路,為電站安全運維和電力市場交易提供了可靠的數據支撐。

FAQ

本項目的儲能規模是多少?

本項目規模為 200MW/400MWh,其中跟網型 150MW/300MWh,構網型 50MW/100MWh,是目前內蒙古地區大型獨立共享儲能電站之一。

什么是跟網型和構網型儲能?

跟網型儲能依賴電網提供電壓和頻率參考,主要用于削峰填谷和調頻;構網型儲能可以主動建立電壓和頻率,具備電網支撐能力,適合新能源高比例接入場景。本項目兩種類型混合配置,兼顧跟隨與支撐雙重功能。

領祺在本項目中提供了哪些設備?

領祺提供了云平臺接入柜一套,包括華為超聚變服務器2臺、PBox儲能數據采集與云端交互系統軟件、防火墻、網絡安全隔離裝置、交換機、工業路由器等,并負責現場部署調試服務。

儲能數據上云的三個階段分別完成什么工作?

第一階段完成站內PCS、BMS、溫控、消防等核心設備通訊和數據采集;第二階段通過104規約轉換實現標準化數據對接;第三階段將數據推送至集控中心云端界面,實現遠程監控、告警管理和報表導出。

本項目計劃何時接入電網?

本項目計劃于 2026年5月 完成系統接入,項目首次實施時間為 2026年3月
